近期,中建二局一公司新疆尼勒克光伏项目召开科技成果评价会。评价委员会相关院士、专家在听取成果汇报、审阅鉴定相关技术资料后,一致认为《百万千瓦级山地光伏项目三维深化设计与三维高精度施工管理技术》三项研究成果整体或局部达到国际领先水平。
今天,让我们一起走进尼勒克光伏项目,解密这组引领行业变革的“科技密码”。
百万千瓦级山地光伏项目三维深化设计与三维高精度施工管理技术
新疆尼勒克光伏项目位于新疆维吾尔自治区伊犁哈萨克自治州尼勒克县,项目以节能环保、绿色发展、新能源为特色,建设容量为3200兆瓦固定倾角光伏系统,配套建设3座220kV升压汇集站。项目建成后,每年可为电网提供清洁电能58亿千瓦时、节约标准煤约173万吨、减少碳排放量472万吨。项目团队深入开展科技创新,形成《百万千瓦级山地光伏项目三维深化设计与三维高精度施工管理技术》,4项创新技术成果均达到国际领先水平。
三维深化设计技术
针对山地光伏项目中传统二维设计图纸难以精准呈现现场复杂地形,常导致设计方案出现不合理之处,甚至滋生安全隐患等缺陷,项目技术团队将测绘无人机、数据后处理软件、三维可视化软件、CAD绘图技术等先进设备和技术相融合,不仅提高了图纸校核效率、精度和成本,而且有效地降低了因设计失误导致的成本浪费和工期延误。有力保障了项目顺利推进,为山地光伏项目高效实施筑牢根基。
支架管理技术
山地光伏项目中,支架种类多、数量庞大,传统的支架管理方式因支架种类数据匮乏,导致生产数量、种类与实际需求偏差较大,现场切割、开孔作业量剧增。该技术将测绘无人机与多种数据后处理软件相结合,实现不同类型支架位置和数量精确识别和统计,为支架定制化生成提供实际数据,大大减少了材料浪费,提高了支架生产的精准性,有力确保安装效率和质量,为项目顺利推进提供有力保障。
高精度进度管理和图纸复核技术
为了应对大规模项目施工进度管理难题,项目技术团队研发了一套依托无人机和三维可视化技术的高精度进度管理与图纸复核系统。通过无人机定期对施工现场进行三维扫描,精准采集施工现场实时数据,并与计划进度进行对比分析,精准捕捉施工过程中出现的偏差问题,快速调整施工计划,保障项目节点按时高质量完成。
多平台三维轻量化技术

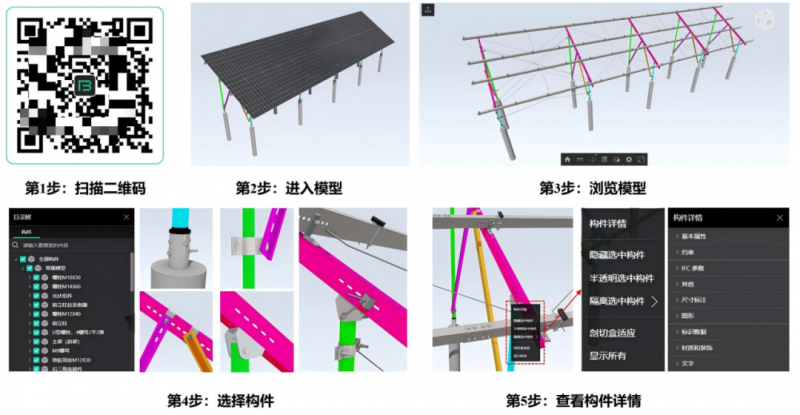

项目创新开发基于BIM的三维轻量化技术,将每个支架和组件的“身份信息”以三维模型的形式进行存储。通过轻量化技术手段,减小模型的大小,提升数据传输效率。管理人员和施工人员可通过移动设备随时查看设备详情,降低新手工人支架和组件安装的学习成本,显著提高了工人的安装质量和效率,为项目的高效推进提供了强有力的技术支撑。(孙健琦)
